现浇混凝土楼板拆模时间有什么规定
1、夏天现浇混凝土一个星期以上可以拆模,浇楼板拆模时间不是按天来确定的,是按强度来确定的。拆除模板施工除了需考虑强度和支撑跨度以外,还应该要考虑混凝土强度的等级和楼板厚度等影响。
2、拆模时间因素 现浇楼层拆模时间的长短要考虑多个因素,主要是混凝土强度和温度。在温度恒定的情况下,混凝土强度越高,拆模时间就越短。
3、混凝土拆模时间的一般规范要求是在平均气温不低于20°C的条件下,15天后可以拆模。然而,根据多年施工经验,按照规范的时间拆模可能导致无法按时完工。
4、现浇楼板在一定条件下可以在浇筑后10天进行拆模。 拆模时间需根据楼板的实际用途和承重能力来决定。 使用快速凝固混凝土制作的楼板,一般可在24小时后拆模。 拆模过程中要小心操作,避免对楼板造成损伤。 若楼板用于支撑房子的顶梁、承重柱或屋顶,则拆模时间可能需要更长。
5、楼板现浇后,拆模板的时间一般需要根据具体情况确定,但通常约为7到14天之间。具体的拆模时间取决于多个因素,包括混凝土强度、天气条件、施工环境等。解释: 混凝土强度:拆模板的主要依据是混凝土楼板的强度。按照相关规定,只有混凝土强度达到拆模标准时,才能拆除模板。
6、现浇混凝土拆模时间 混凝土拆模时间取决于具体情况。如果混凝土浇筑在建筑的承重梁架部分,通常4至5天后即可拆模,2至3天后也可以拆除侧模。如果混凝土用于房顶,则需要5天左右。至于底模的拆除,则取决于跨度大小。如果跨度在2至8米之间,需待混凝土抗压强度达到75%后方可拆除,大约需要一周时间。
清水混凝土的保护要求是什么?
清水混凝土在后续工序施工时,应严格保护,避免碰撞和污染表面。确保混凝土表面不受损害是施工的重要环节。为了防止混凝土交工前被污染,需在外墙覆盖塑料薄膜。这层保护膜能够有效隔绝外界因素,如尘埃、水渍等,确保混凝土表面的清洁。对于那些易被触碰的阳角部位,在拆模后应采取措施进行保护。
拆模后立即养护,涂刷养护剂,固定彩条编织布,封严并覆盖混凝土面以防污染。结论:清水混凝土施工是一项要求严格的细致工作,必须有明确的分工,每道工序都需有方案指导和技术交底全面执行。在施工前制定严格的质量控制措施,才能保证清水混凝土达到预期效果。
清水混凝土漆墙面如何保护?避免氧化。浇注后务必涂上防护漆,以防止生锈后开裂。掌握温度的变化。在自然状态下,交替的热和冷将导致混凝土表面上的热膨胀和收缩。随着时间的推移,表面将分离。选择保护油漆。选择透气透气的单向涂料,可以阻挡外面的水分和有毒气体。
后续施工中要小心保护清水混凝土表面,避免碰撞和污染。 混凝土交工前,用塑料薄膜保护外墙,防止污染。 对阳角部位,拆模后应使用木条或粘贴硬塑料条进行保护。表面修复: 修补缺陷时,应根据不同部位和状况采取相应方法。 修补用的腻子颜色应与清水混凝土相近。
清水混凝土地面成品保护:在进行后续施工时,要注意对清水混凝土的保护,不得碰撞及污染表面。在混凝土交工前,要使用塑料薄膜保护外墙,以防污染。对阳角部位,拆模后要用钉薄木条或粘贴硬塑料条加以保护。另外还要加强教育,避免人为污染或损坏。
清水混凝土的保护层厚度并不是很厚,一般清水混凝土自带的保护层为共浆面大约5mm左右,而清水混凝土表面涂装的清水混凝土保护剂基本上是没有厚度的,它是需要渗透到混凝土内部约3-5mm与混凝土浆面层结合在一起,形成有效的防水保护。
钢筋混凝土结构的拆除模板时间应为?
钢筋混凝土结构的拆除模板时间应根据以下条件确定: 侧面模板,在不承重的情况下,一般可在混凝土浇筑后十二小时左右拆除,前提是混凝土的强度已足够保证其表面和棱角不会因拆模而受损。
非承重模板,如侧面模板,一般在混凝土浇筑后12小时左右可以拆除,前提是混凝土的强度已经足够保证模板表面和棱角不受损害。 承重模板,如梁、板底模,拆除时间取决于混凝土的强度等级。
对于现浇混凝土结构,拆模的期限有具体的规定: 对于不承重的侧面模板,当混凝土强度能够保证其表面和棱角不因拆模而受损时,方可拆除。一般而言,这在混凝土浇筑后的十二小时后即可实现。 承重的模板必须在混凝土达到一定强度后才能拆除。
模板拆除时间应符合哪些规定要求?

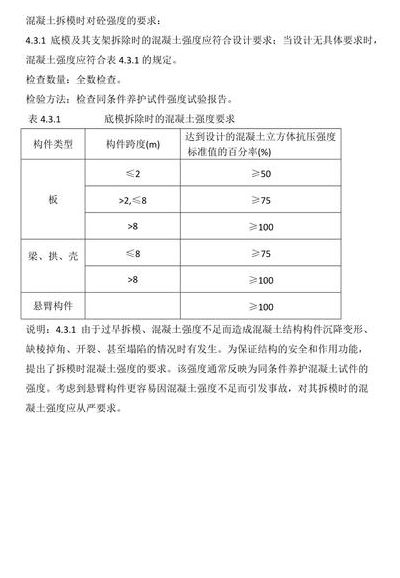

1、模板拆除时间的规定要求如下: 侧模应在混凝土强度达到5MPa以上,且其表面及棱角不因拆模而受损时,方可拆除。 底模应在混凝土强度符合相关标准后,方可拆除。 芯模或预留孔洞的内模应在混凝土强度能保证构件和孔洞表面不发生塌陷和裂缝时,方可拆除。
2、混凝土构件的拆模时间规范要求如下:规范规定,在平均气温不低于20°C的条件下,混凝土构件可在浇筑后15天拆模。 实际施工经验表明,按照规范拆模时间难以满足按时完工的需求。
3、混凝土拆模时间的一般规范要求是在平均气温不低于20°C的条件下,15天后可以拆模。然而,根据多年施工经验,按照规范的时间拆模可能导致无法按时完工。
4、侧面模板,在不承重的情况下,一般可在混凝土浇筑后十二小时左右拆除,前提是混凝土的强度已足够保证其表面和棱角不会因拆模而受损。 承重模板的拆除时间,应满足混凝土达到一定强度要求,具体强度百分比如下:- 板和拱(跨度小于等于2米):50%的设计强度等级。
混凝土结构拆模试块拆模时间

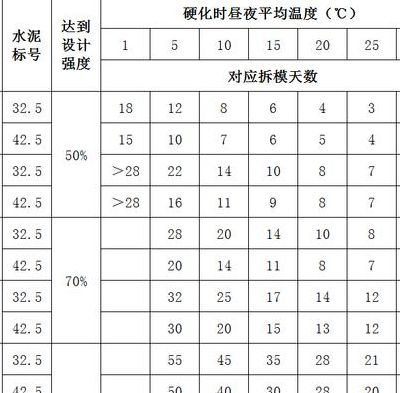

- 当日平均温度为25°C时,拆模时间为20天。- 当日平均温度为30°C时,拆模时间为18天。
混凝土试块的拆模时间一般在其浇筑完成后的一周左右。这段时间是为了确保混凝土达到足够的强度,能够承受自身重量和外界因素的作用,从而避免拆模过程中的损坏。 影响因素 拆模时间的确定受到多种因素的影响。其中,混凝土的配比、环境温度、湿度以及养护条件等都会影响混凝土的固化速度和强度发展。
混凝土拆模时间的一般规定:根据规范,混凝土构件的拆模时间取决于平均气温。若气温不低于20°C,则15天后可拆模。 施工经验与实际要求:尽管规范提供了拆模时间,但实际施工中,若按照规范期限完工往往不切实际。例如,圈梁和构造柱的模板通常在3天内拆除。
规范规定的一般混凝土构建的拆模时间是:每天的平均气温不低于20°,15天可以拆模;但是,按照多年的施工经验,按照规范规定的时间拆模是不可能按期完工的。在正常的施工中:圈梁、构造柱的模板一般3天就拆除;现浇板、梁模板一般3天拆除侧面模板,15天拆除底面模板,但是每隔2米左右打一颗点柱。
混凝土拆模时间要求?
如果是拆侧膜,当天浇筑好了之后,如果混凝土已经成型了,第2天就可以拆模板了。但是这个时间绝对不是一成不变的,我们还需要结合混凝土的成型,实际情况,还要根据当时的气候,以及与混凝土的强度也有关系。如果当天的气温不是特别高,还没有凝结好,就需要多等待几天,3天之后才能够拆模。
混凝土拆模时间的一般规范要求是在平均气温不低于20°C的条件下,15天后可以拆模。然而,根据多年施工经验,按照规范的时间拆模可能导致无法按时完工。
混凝土拆模时间的一般规定:根据规范,混凝土构件的拆模时间取决于平均气温。若气温不低于20°C,则15天后可拆模。 施工经验与实际要求:尽管规范提供了拆模时间,但实际施工中,若按照规范期限完工往往不切实际。例如,圈梁和构造柱的模板通常在3天内拆除。
混凝土构件的拆模时间规范要求如下:规范规定,在平均气温不低于20°C的条件下,混凝土构件可在浇筑后15天拆模。 实际施工经验表明,按照规范拆模时间难以满足按时完工的需求。
